软土地区大型深基坑工程变形控制措施,值得学习!
发布:联兴建设湖北有限公司发布时间:2018-11-12浏览次数:2404次
1、指导原则
1、设计分区

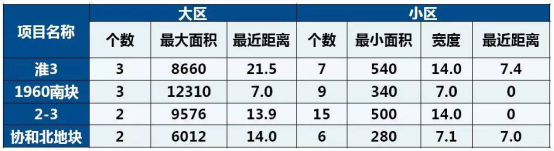

为控制深大基坑施工环境影响,通常根据基坑体量及不保护对象空间位置关系,将基坑划分成远处“大”基坑以及近处“小”基坑组合,即“远大近小”,视基坑影响程度大小,通常将大基坑面积控制在10000m2以内,小基坑宽度控制以不设立柱为准。
通常远处基坑深度可略深,而近处基坑挖深须得到控制,即“远深近浅”。对于邻近地铁基坑项目,按照远深近浅原则进行,地下室基坑挖深靠近地铁部位避免超过隧道顶埋深和车站底板深度,一般来讲,一层地下室应退离隧道边线6m以上,2~3层地下室应退至隧道边线10m以上。

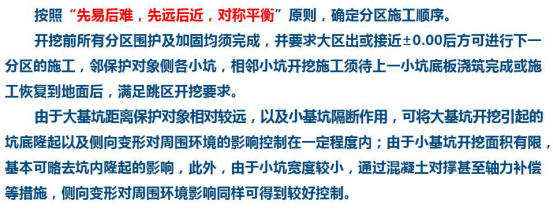

2、施工顺序

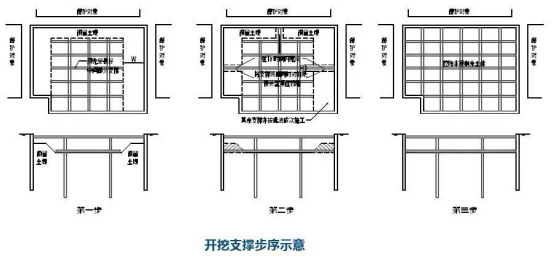

3、开挖支撑
2、控制措施

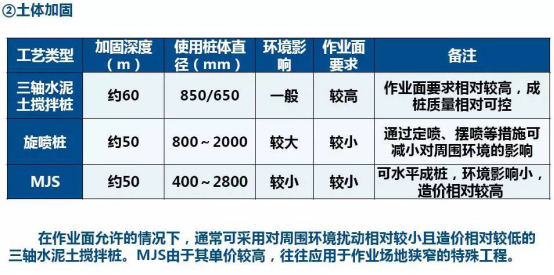

主要控制措施分类:①围护体系;②土体加固;③支撑体系;④降水降压;⑤开挖支撑。
3、施工管理

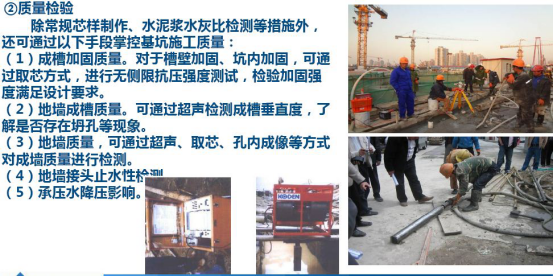

重点介绍:模拟试验、质量检测两部分容易忽规但影响径大的施工质量验证。
4、应急管理
在各分项正式施工前,根据分项施工特点,有针对性地根据可能发生的各类风险,制定相对应的应急预案,并应落实以下几项内容:
(1)建立应急响应体系,包括:岗位职责落实、人员、设备材料、队伍、信息等;
(2)现场应急设备物资储备到位,部分如阿特拉斯钻机等特殊设备,应不供应商签订应急响应协议,确保险情发生时,在规定时间内配备到位;
(3)其他应急辅助设备,照明、排水等;
阿特拉斯钻机
阿特拉斯钻机
5、信息化指导施工
信息化指导施工是工程成功重要保证,工程监测是施工影响程度的眼睛,一个好的监测能起到提醒作用,监测分析是信息化施工最重要的手段之一。
1. 测量目的?从技术上讲,根据有限的监测资料,加之科学分析,及时预报预警。
2. 测量要解决三个问题:测什么?测哪里?如何测?如何分析预报预警?
3. 监测方案的正确性
4.基坑监测主要项目:
围护结构——墙体测斜,墙顶位移;支撑体系——轴力;立柱桩——沉降或隆起;坑底回弹,土层沉降及回弹;坑内降水降压监测,坑外水位影响监测;坑内坑外——土压力、孔隙水压力变化;此外,还有对围护质量和尺寸检测,尤其是墙体接缝质量检测越来越重要也期待破题!
5.基坑外部的环境监测:
基坑外建筑、地下构筑物及地下管线的沉降变形监测,接头的张开与闭合;
6.隧道的监测:
沉降、收敛、位移,拼缝或损伤缝的开裂、闭合及标识,或收敛尺拉尺,激光全断面扫描等;
7. 监测方法及监测设备、仪器等:人工监测与自动化监测;
8. 监测与工况一致性:及时、真实、准确;
9.阶段性总结,工程总结
